現場のまど中小企業のAI導入支援|現場管理アプリの独自開発から現場管理アプリ 専門

導入イメージ設備工事会社

重機とオペレーターの割り当て案を、条件つきで自動で

前日夜の電話で決めていた重機とオペレーターの配車を、条件を入れて自動で出す割り当て案に。雨で中止の現場が出たら組み直し案を出し、地震のときは作業員の安否をリンクで集めます。

会社
北斗設備(架空)
業種・規模
設備工事会社/社員35人・重機とトラック8台・同時に動く現場約20
地域
埼玉県
期間
試作は当日、8台全部へ広げるのは2〜6週目
費用
80万円〜(重機の割り当ての自動提案・安否確認を含む)
翌日の配車を決める時間
毎晩約2時間毎晩約30分(想定)想定・架空の会社
雨天中止の組み直し
約1時間約10分(想定)想定・架空の会社
地震のときの安否の把握
電話で半日リンクの返信で一覧に(想定)想定・架空の会社

導入イメージの想定値です。実際の数字は、同時に動く現場の数と協力会社の数で変わります。

導入前の困りごと

  • 重機とオペレーターの割り当てを、工事部長が前日夜に電話で調整している
  • 雨で現場が中止になるたびに、翌日以降の割り当てを全部組み直している
  • 地震のとき、どの現場に誰がいるかを電話でしか確かめられない

ほかの頼み先と比べると

この大きさの会社がまず比べるのは、既製の施工管理アプリと、システム会社への開発の依頼です。どちらも、困っている所だけを自社の段取りどおりにするには、大きすぎるか足りない部分が残りがちです。

既製の施工管理アプリ(A社)

工程と日報は管理できます。重機とオペレーターの組み合わせを条件つきで提案する機能があるかは、製品ごとに確かめる必要があります

システム会社への開発の依頼(受託開発・モデル)

配車の最適化まで含めると仕様が大きくなり、会社の規模に合わないことがあります

現場のまど

重機・資格・現場の距離を条件にした割り当て案と、安否確認のリンク送信を作ります。80万円〜

頼み先ごとの違いは頼み先の比較に、5年間の総額は総額の計算機の試算にまとめています。

作る仕組み

重機ごとの空き、オペレーターの資格、現場の場所と作業内容を条件として入れ、数理最適化(整数計画)で翌日の割り当て案を出します。工事部長は案を見て、事情のある所だけ手で動かします。中止の現場が出たら、動かすのが最小限になる組み直し案を出します。

ここがポイント:案は自動、決めるのは人。手で動かした所は固定したまま、残りだけを組み直せる。

この仕組みの検査と実験は、重機とオペレーターの配車を前日夜の電話から外すには、職人の手配ミスは、ルールで何件見つけられる?で数字つきで書いています。

現場管理アプリ(導入イメージ)

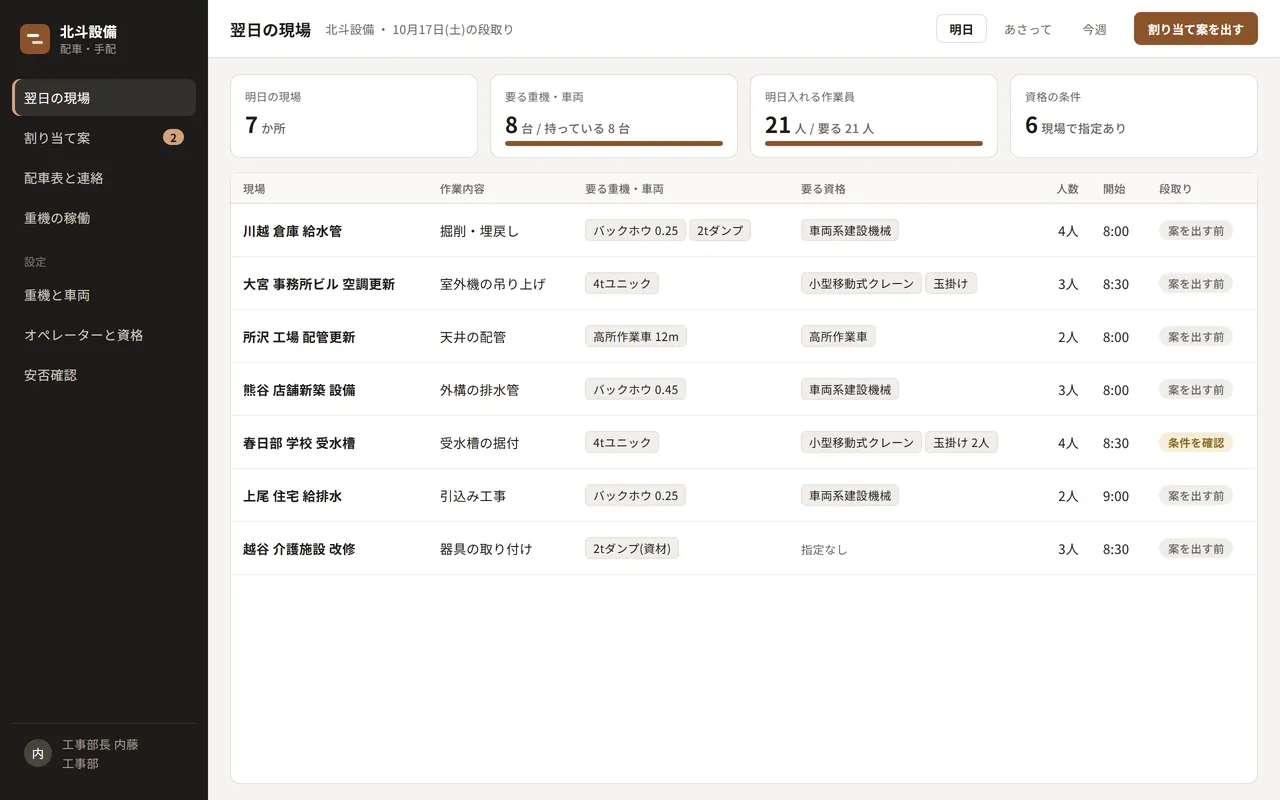

① 翌日の現場の一覧。作業内容と、要る重機・資格が並ぶ
① 翌日の現場の一覧。作業内容と、要る重機・資格が並ぶ
現場管理アプリ(導入イメージ)
② 自動で出した割り当て案。条件に合わない所は理由つきで表示され、人が動かして確定する
② 自動で出した割り当て案。条件に合わない所は理由つきで表示され、人が動かして確定する
現場管理アプリ(導入イメージ)

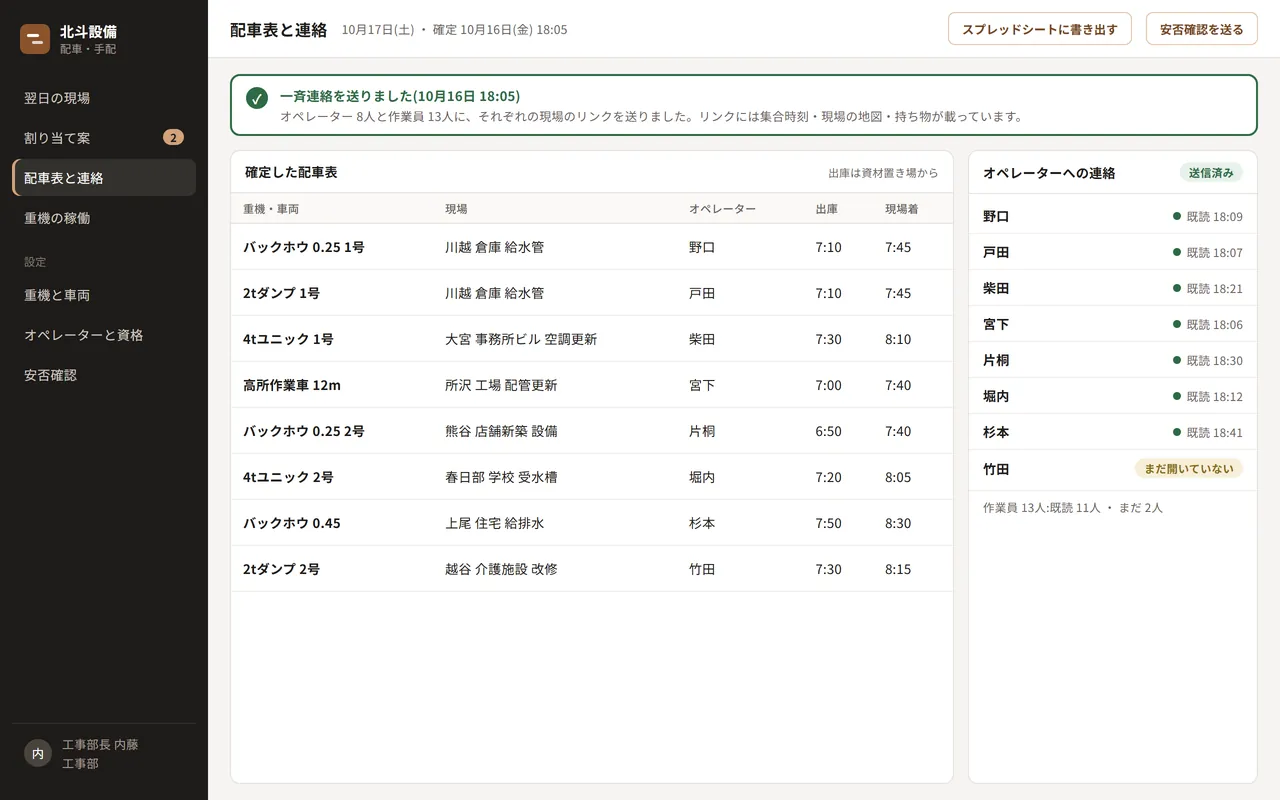

③ 確定した配車表。オペレーターへ現場ごとのリンクで一斉に知らせた所
③ 確定した配車表。オペレーターへ現場ごとのリンクで一斉に知らせた所
現場管理アプリ(導入イメージ)

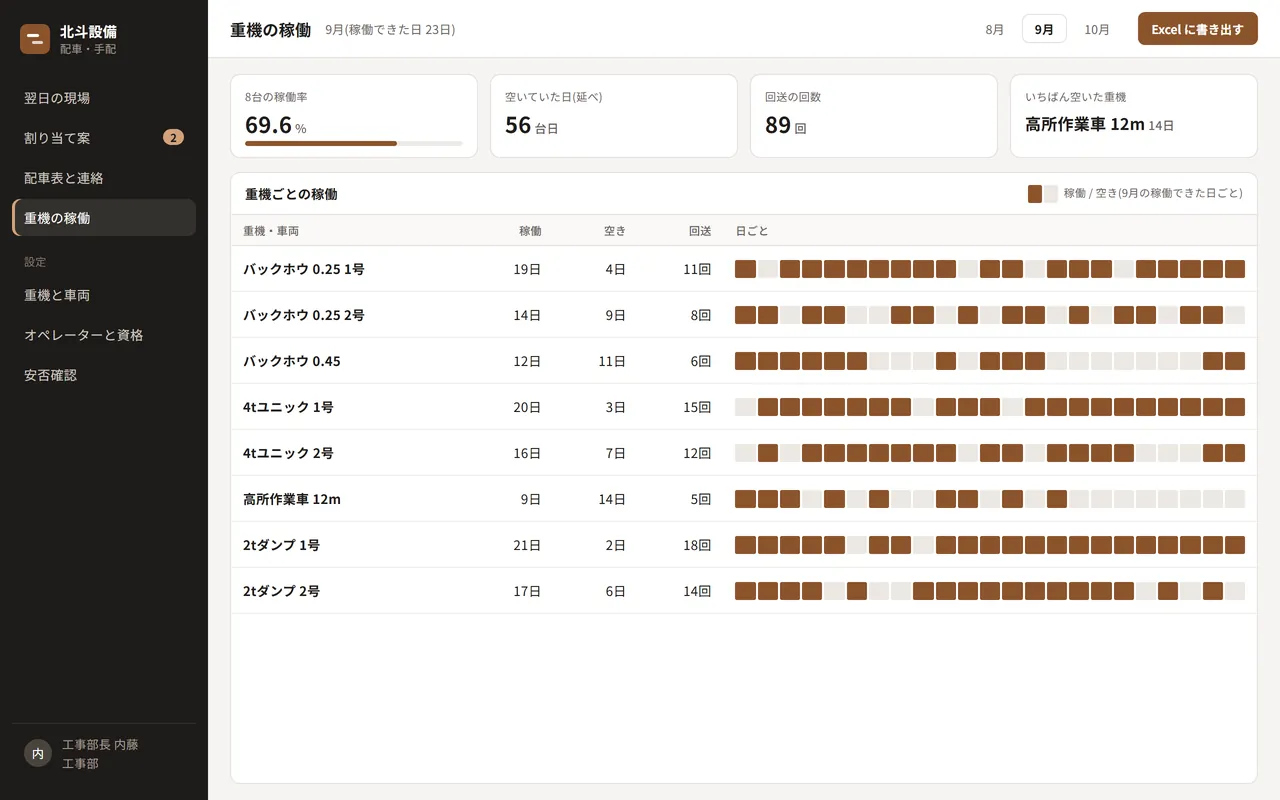

④ 重機ごとの稼働の集計。空いていた日と回送の回数が月ごとに分かる
④ 重機ごとの稼働の集計。空いていた日と回送の回数が月ごとに分かる

導入の流れ

  1. 見本の現場と重機の一覧で割り当て案を試作し、工事部長に決め方を聞きながら条件を足す

    当日

  2. 重機4台分で、翌日の配車表を案から作る運用を始める

    その週

  3. 8台全部に広げ、雨天中止の組み直しと安否確認のリンク送信を足す

    2〜6週目

主宰のひとこと

割り当ての条件は、書き出すと20を超えることがあります。全部を最初から入れず、守らないと現場が止まる条件から順に入れると、早く使い始められます。

この導入例は、主宰が見本のアプリを作って操作した「導入イメージ」です。北斗設備(架空)は架空の会社で、数字は想定値です。このサイトの書き方

現場の手配と記録を、御社の段取りのままアプリに。

中小企業のAI導入支援として、現場1つ・協力会社1社からでもお受けします。何をどう頼むか決まっていなくても大丈夫です。御社のやり方に合わせて、進め方を一緒に考えます。準備は要りません。

無料で相談する

頼み先の比較/総額の計算機
